德国固斯特防腐材料210 米砖混结构脱硫烟囱防腐改造施工示例
作者:江苏金蜘蛛高空工程有限公司 来源:www.jzzgk.com 发表时间:2018-1-28 浏览: 次  百度一下

1 工程概况

鹤壁同力发电有限责任公司 2×300MW 机 组共用一座烟囱,烟囱总高 210m,出口内直 径 7.0m,内防腐面积约 9000m2。烟囱结构型 式为单套筒式烟囱,外筒为钢筋混凝土结构, 内筒为耐酸胶泥砌筑耐酸砖,分段支撑在钢筋 混凝土外筒上,砖内筒与外筒之间设全憎水水玻璃珍珠岩保温隔热层,外筒内表面涂刷WY-A 防腐涂料,保温隔热层内、外侧均设置 防腐隔水板。两台机组于 2013 年和 2014 年分别进行了 脱硫改造。经脱硫后,BMCR 工况下烟气温度≮50℃,但烟囱当时并未进行防腐保护。运行不久后,即发现烟囱外壁局部有 渗漏现象。2016 年初,对该烟囱进行了防腐改造,防腐体系采用了由德国固斯 特建筑化工集团提供的 PSM 渗透型聚合物硅酸盐重防腐保护体系,该体系中的 所有产品均从德国原装进口。应用于砖混结构的固斯特 PSM 重防腐体系由基面补强修复和 PSM 防腐二大部分构成。

示意图如下:烟囱基面

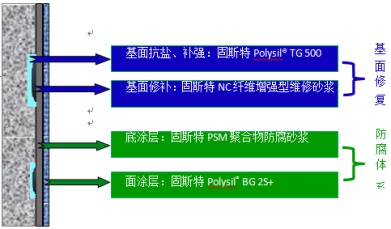

基面抗盐、补强:固斯特 Polysil® TG 500基面

基面修补:固斯特 NC 纤维增强型维修砂浆修复

底涂层:固斯特 PSM 聚合物防腐砂浆防腐体

面涂层:固斯特 Polysil® BG 2S+系

2 施工过程——基面处理

2.1 原烟囱状况,外壁及内衬 由于烟囱在未做防腐保护的前提下,经过二年多的湿法脱硫运行,腐蚀已非常严重,且内衬耐酸砖已完全吸水饱和,在此基面上已无法进行防腐施工。经研 究后决定,拆除砖内衬,直接在混凝土内筒壁上做防腐保护。

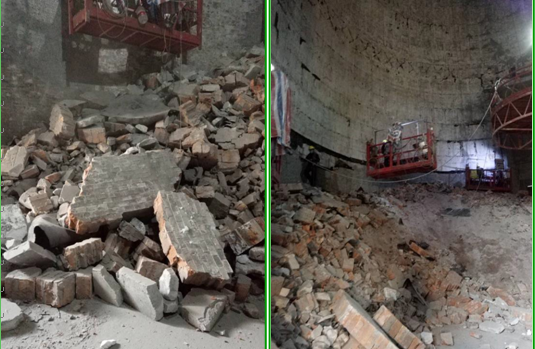

2.2 砖内衬拆除

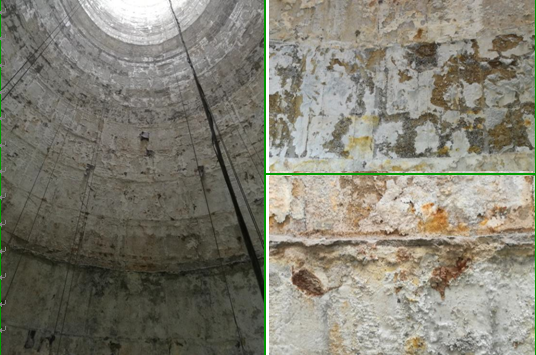

烟囱顶口至往下 100 米范围内,腐蚀尤为严重,烟囱内珍珠岩保温材料已成粉状,耐酸砖轻敲即碎,已无强度及承载力。在此基面无法做任何防腐材料。


下部烟囱的腐蚀要轻于上部,珍珠岩保温层还具有最初的形状,耐酸砖也还 具有一定的强度,但已完全吸水饱和。如在此基面上做防腐,也需要耐酸砖完全 干透,这对工期较短的维修工程是难以做到的。

2.3 烟囱内衬拆除后的混凝土基面情况

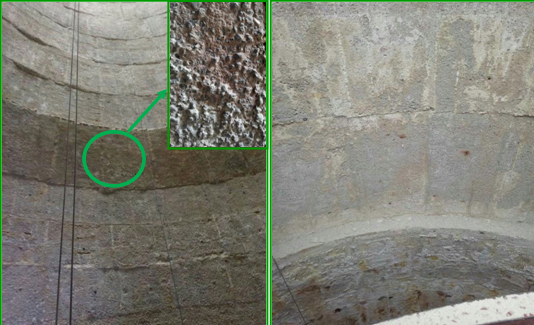

拆除内衬后,发现混凝土基面如同砖内衬一样,烟囱顶口至往下 100 米范围内腐蚀要大大重于烟囱下部。烟囱上部混凝土表层被腐蚀结晶情况十分严重,表 层都现砂骨。部分地方的混凝土钢筋已被腐蚀,失去作用。

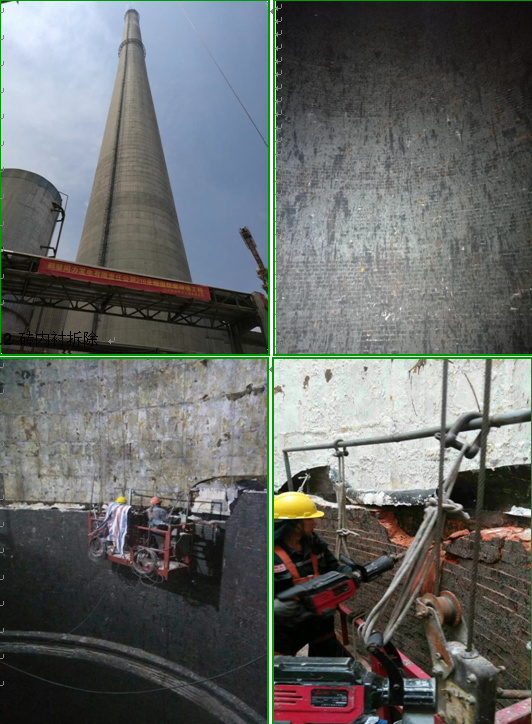

2.4 基面喷砂、高压水冲洗

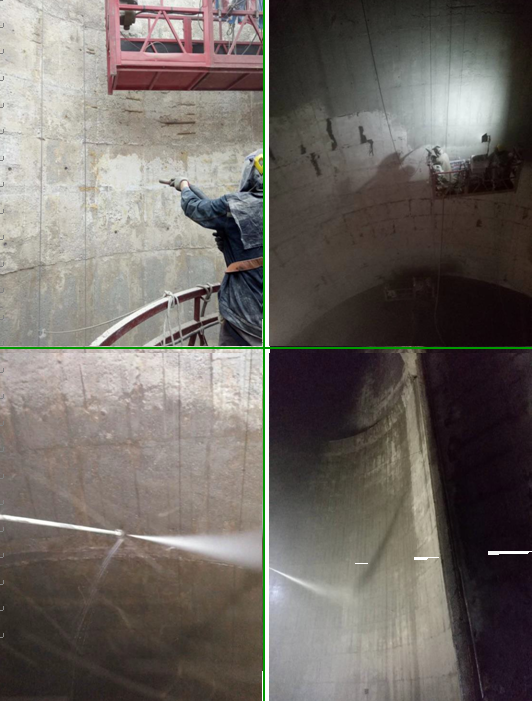

经过喷砂冲洗工序,将烟囱内壁混凝土表面因腐蚀而产生的松散物质、灰尘、 油污、老化的涂层等清除干净,露出适合防腐体系施工的混凝土基层。

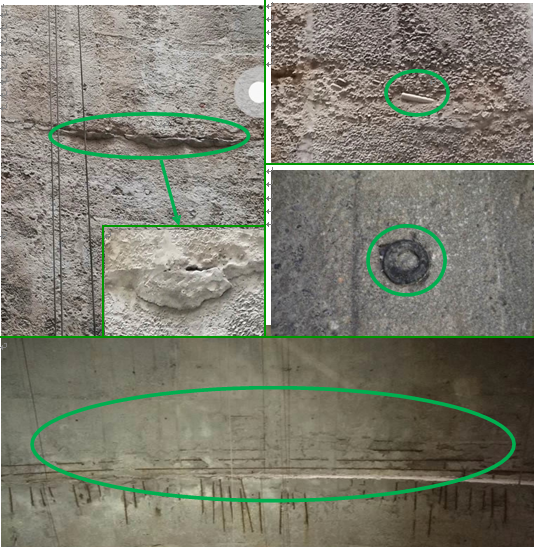

  经过此道工序后,被腐蚀混凝土的局部缺陷也显现出来,比如钢筋腐蚀,对 穿螺栓孔,在浇注混凝土时就存在的模板错台、木块塑料管等异物。详见后图:

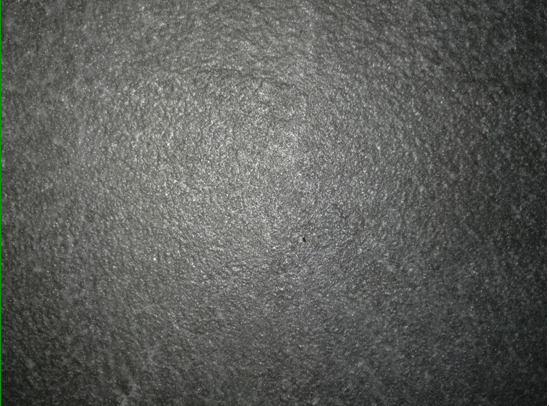

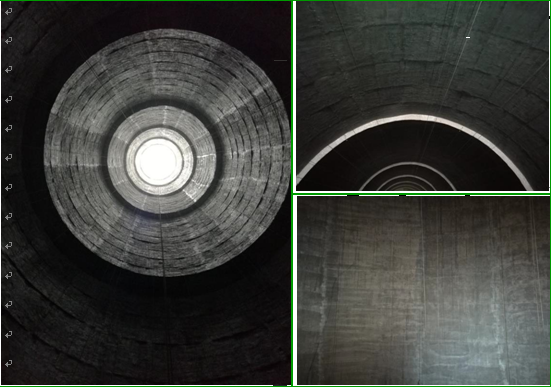

喷砂水冲洗后干净的基面:


喷吵冲洗后显现的局部缺陷:

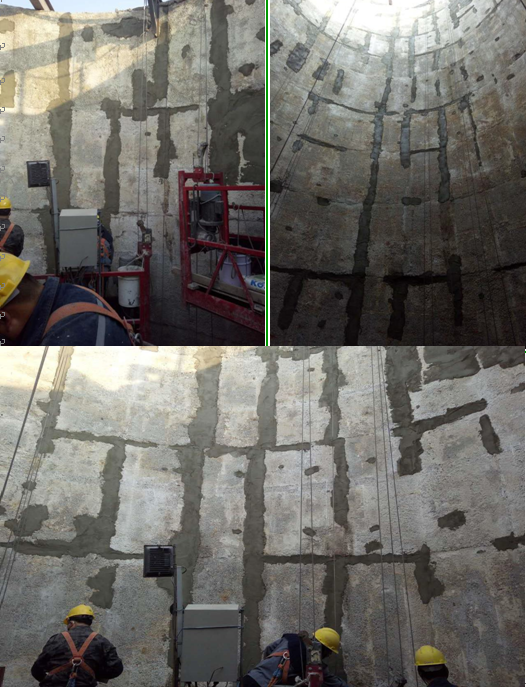

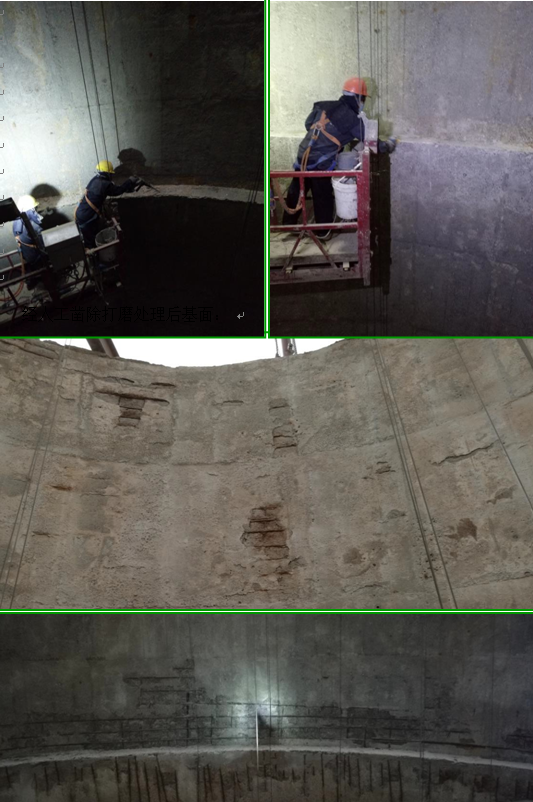

2.5 局部基面人工处理


经人工凿除打磨处理后基面:


3 施工过程——混凝土基面的补强、修复

该工作由以下工序构成:

① 对腐蚀严重部位或混凝土强度低于 1.5N/mm2 的基面喷涂 固斯特 Polysil® TG 500 进行深度的抗盐、补强处理,以阻止各种盐类物质对混凝土的 进一步侵害,并提高基体的强度;

② 对基面的破损处等采用固斯特 NC 纤维增强型维修砂浆进行修补,固斯 特 NC 纤维增强型维修砂浆可替代混凝土使用;

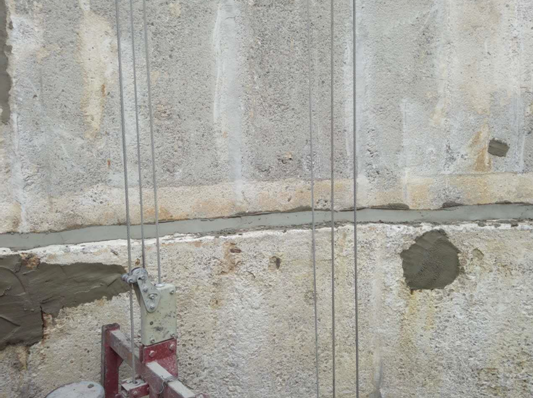

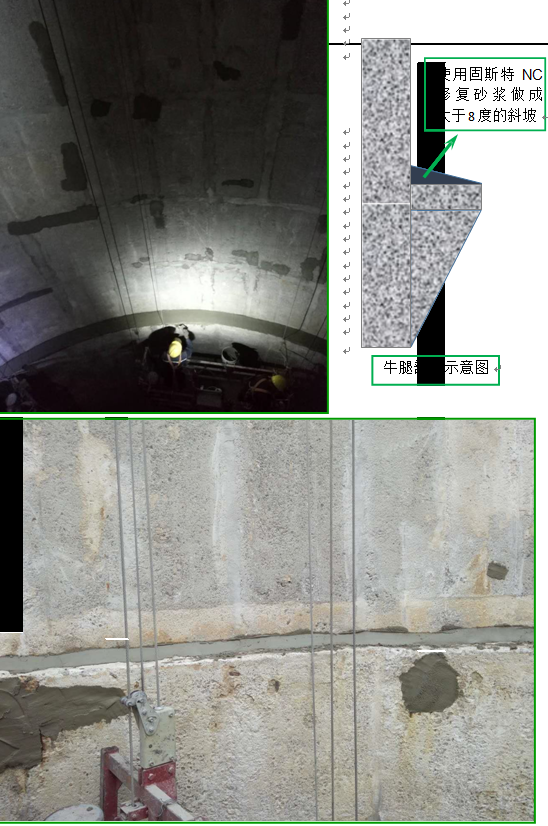

牛腿部位处理:


使用固斯特 NC 修复砂浆做成 大于 8 度的斜坡


牛腿部位示意图

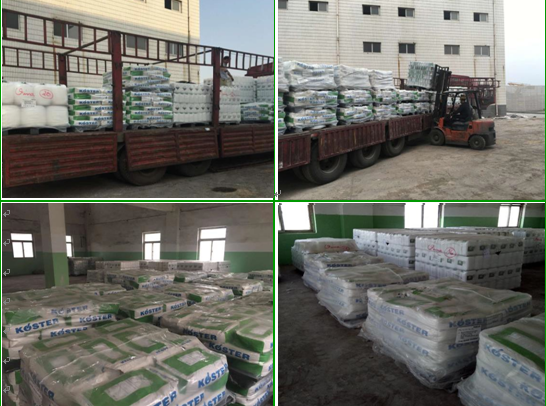

4 施工过程——防腐材料进场保管

本工程中所用材料均从德国原装进口。


5 施工过程——防腐体系施工

防腐体系由底涂和面涂构成:防腐底涂为 3 组分的固斯特 PSM 聚合物硅酸 盐重防腐砂浆;防腐面涂为单组分的固斯特 Polysil® BG 2S+ 聚合物硅酸盐防腐 蚀材料。

5.1 底涂层施工

固斯特 PSM 聚合物硅酸盐重防腐砂浆是一种由特殊的无机矿物粉末、液态 硅酸盐及聚合物液料三个组分共同构成的重防腐砂浆。

施工时,按顺序将三个组分搅拌均匀,然后使用刮板进行刮涂即可。施工简 便,无毒无味,不含有挥发性气体,无需防火措施。



PSM 三组分材料搅拌,搅拌好后的 PSM 材料必须在 30 分钟内使用完毕。

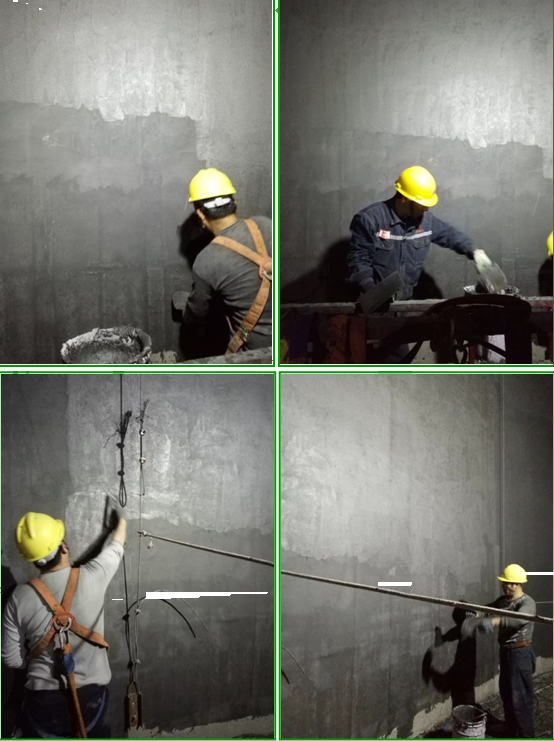

PSM 刮涂第一遍,此时需注意基面必须保持干燥。


PSM 刮涂第二遍。第二遍刮涂时间以不破坏第一遍涂层为前提时即可进行刮涂施工,二遍之间的最长时间间隔不得超过 12 小时。二遍施工结束,涂层表 面需均匀,并要完全覆盖基面,做到无漏点、无结块。


PSM 刮涂后 4 小时后,且不长于 24 小时需刷涂固斯特 Polysil® BG 2S+ 聚合物硅酸盐防腐蚀材料。

5.2 面涂层施工

固斯特 Polysil® BG 2S+ 聚合物硅酸盐防腐蚀材料 是以聚合物和硅酸盐为主要成分的透明稀液态产品。该 材料具有极强的渗透功能,涂刷于矿物质材料表面上, 可渗入基层 2cm,以封闭结构中的毛细孔,有效阻止潮 气及腐蚀性液体向结构体的渗入;同时也密封了外部水 或水汽通过结构向防腐层后面的侵入。该材料可采用喷涂或滚涂的方法,将其均匀地喷涂 或滚涂在 PSM 防腐层上。

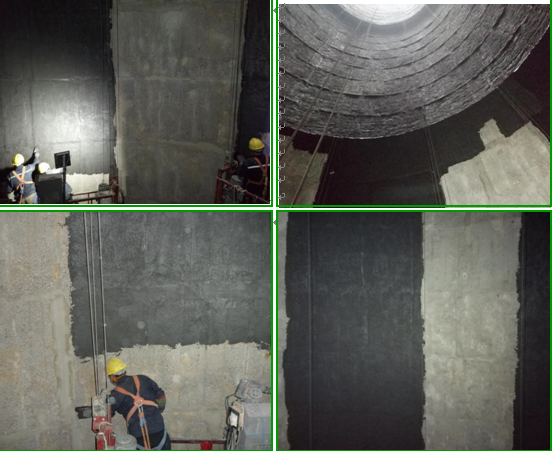

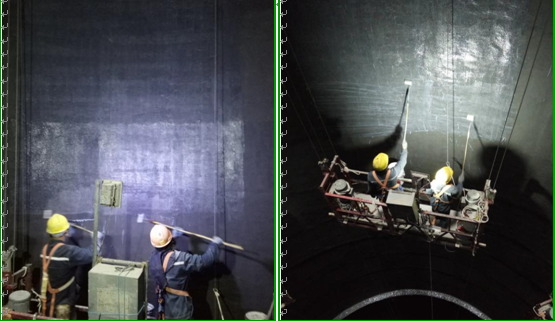

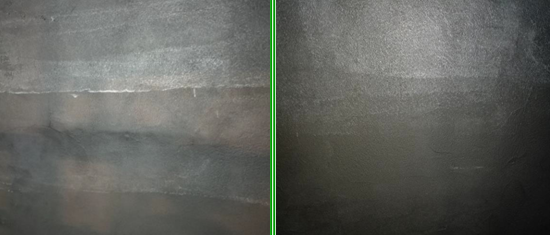

Polysil®  BG 2S+施工时,可如下图横刷一遍,紧接着竖刷一遍,以确保均 匀无漏点。


Polysil® BG 2S+施工前后对比,下图中上半部已滚刷 BG 2S+。

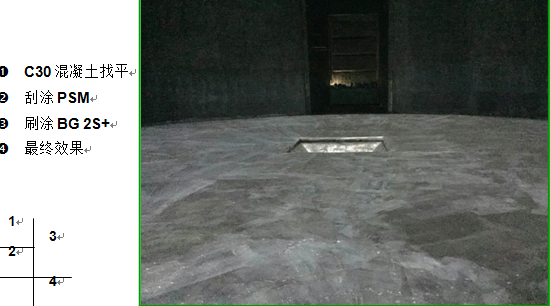

5.3 积灰平台施工过程


6 防腐最终效果


近视图:


7 技术支持与服务

德国固斯特建筑化工集团对本工程提供全套的技术服务,工程实施期间多次 派遣权威专家前往现场进行技术指导,德国总部还派出了知名专家 Paul 先生到 工地现场指导解惑。在工程施工中遇到的任何问题,德国固斯特总部都进行专门的讨论研究,并 针对烟囱现行状况及工人实际操作水平提出或修正方案,旨在从技术方案上就能 可靠解决施工中可能出现的缺陷和问题,做到万无一失。


8 回访检查

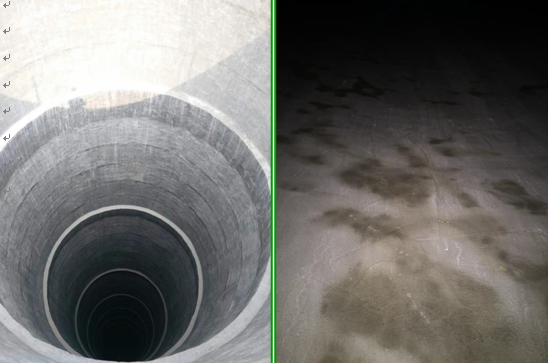

对于固斯特的所有项目,集团将定期派遣专业技术人员进行回访检查。 下图为鹤壁同力发电有限责任公司湿法脱硫烟囱运行一年后回访检查的照片,涂层光亮如新!(注:下右图颜色较深部分是内筒壁防腐涂层上的水渍。)






上一篇:120米烟囱烟气监测平台安装工程-江苏申江能源有限公司
下一篇:烟囱防腐-硅宝砖胶复合体系
网站首页 |  公司简介 | 工程案例 | 新闻中心 | 资质荣誉 | 网站公告 | 留言中心 | 联系我们 |  网站地图 |  RSS订阅
江苏金蜘蛛高空工程有限公司.    开户银行:中国工商银行股份有限公司盐城南环支行   帐号:1109660809200051606   城市推广列表
手机:18082182988    电话:0515-88403988   传真:0515-88038988  地址:盐城市盐都区秦南镇千秋村  企业邮箱:jzzgk@189.cn    苏ICP备15028385号-1
免责声明:本网站有部分内容来自互联网,如无意中涉及第三方知识产权,请来电或致函告之,本网站会及时回复并改进
